Umbau Bahnhof Köpenick: Aktueller Stand, Regionalbahnhof und Zeitplan

Umbau Bahnhof Köpenick Neuer Bahnhof erhält mehr Zugänge 17.03.2023 - Köpenick Info

Auf einen Blick

Worum es geht

Was entsteht am Bahnhof Köpenick? Aktueller Baustellenstand, Regionalbahnsteig, neue Zugänge und der Zeitplan bis 2028 im Überblick.

Rubrik

Nachrichten, Urbanes, Verkehr

Veröffentlicht

07.08.2026

Mit dem Rad

Für Radthemen lohnt der Blick auf Route, Abstellmöglichkeit und aktuelle Baustellen im Umfeld.

Am Bahnhof Köpenick entsteht ein neuer Regionalhalt, während S-Bahn, Straßenbahn, Busse und der Verkehr auf der Bahnhofstraße weiterlaufen. Nach dem Rückbau zweier Behelfsbrücken im August 2026 ist der nächste Bauabschnitt deutlich zu erkennen: Zwischen den bestehenden S-Bahn-Anlagen und den neuen Fern- und Regionalgleisen wird an Fundamenten, Stützwänden und weiteren Bahnbauwerken gearbeitet.

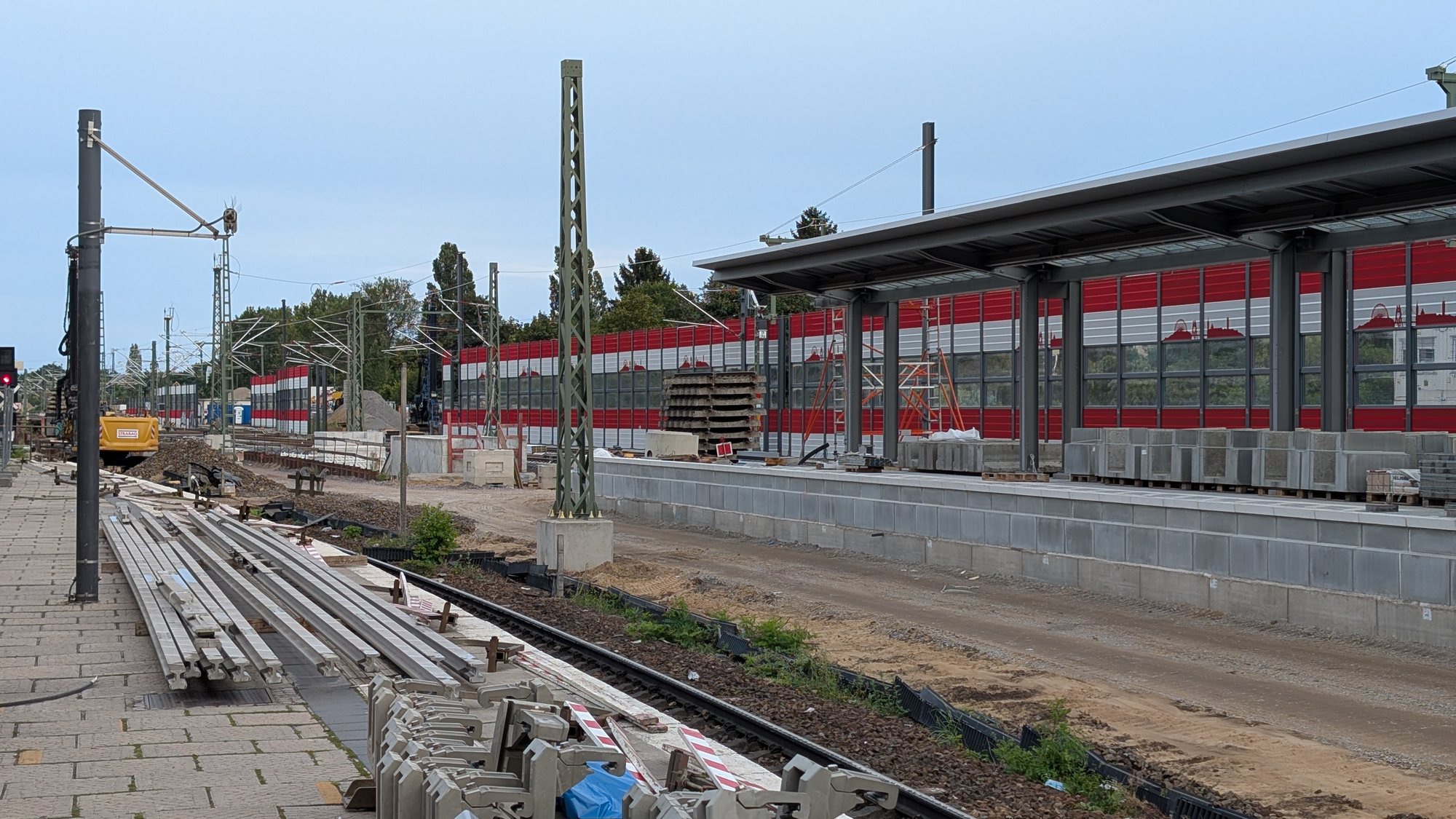

Aktueller Stand im September 2026

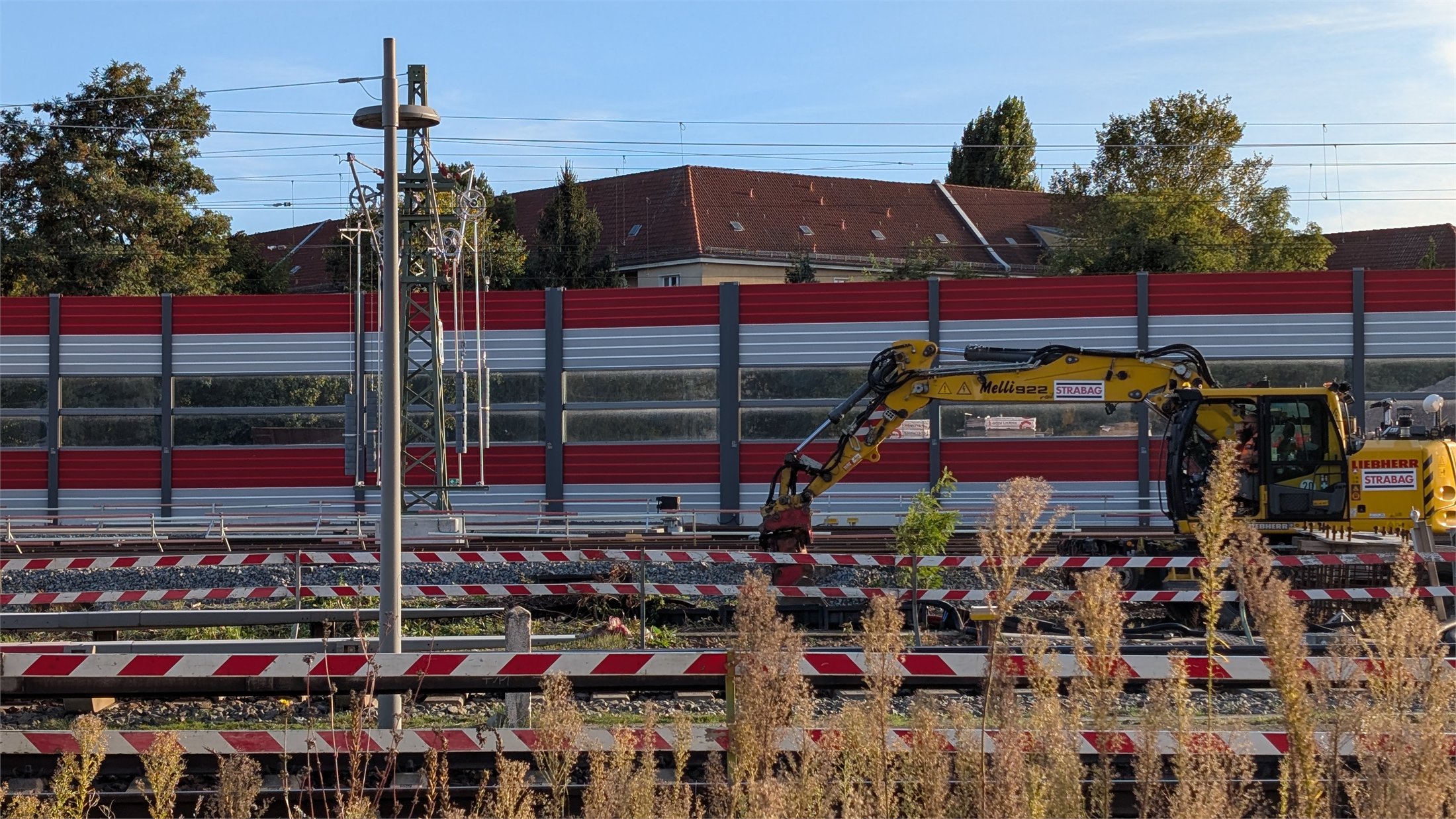

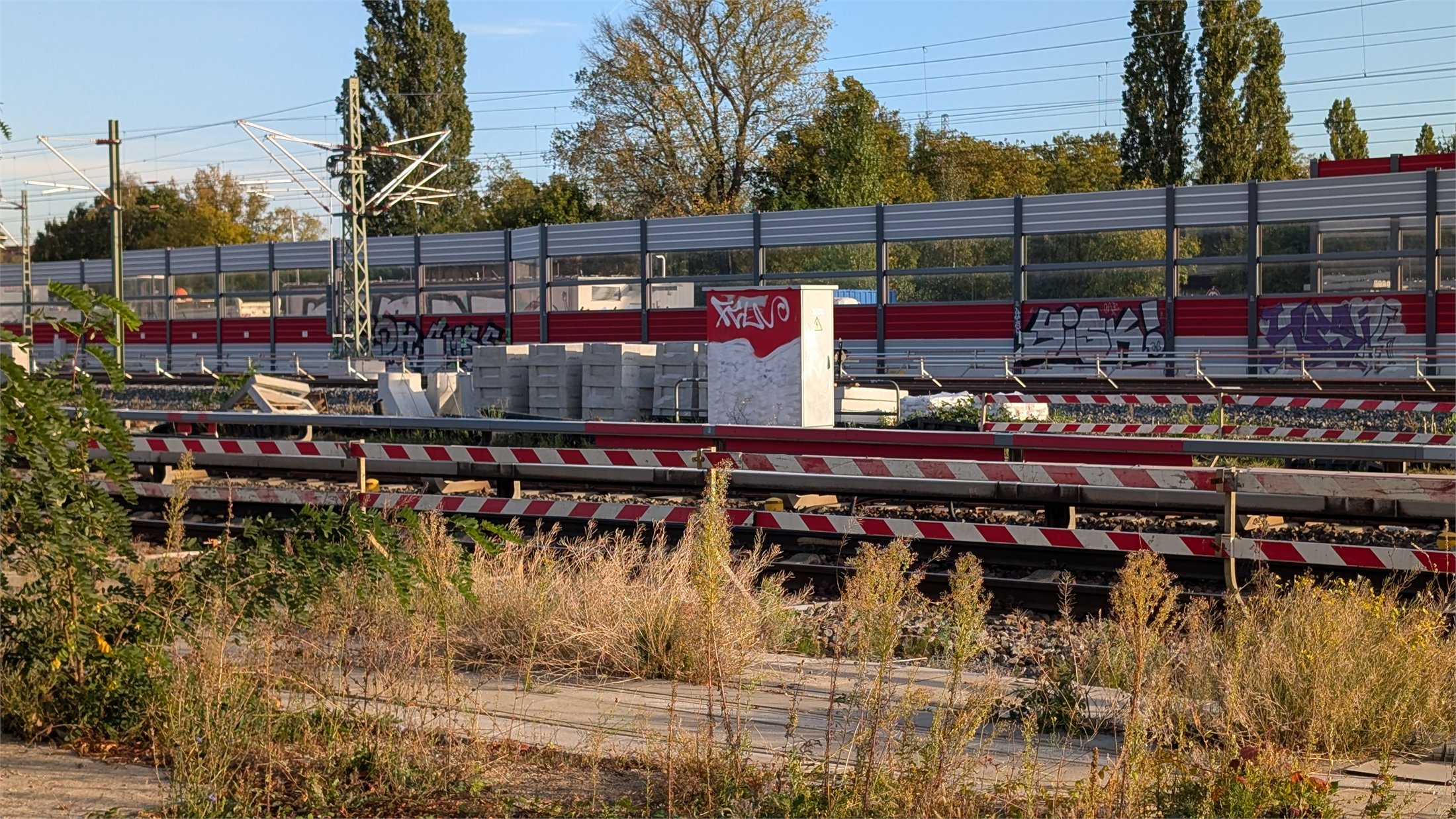

Die Bahnhofstraße ist wieder geöffnet. Unter und neben den neuen Brücken bleiben jedoch große Arbeitsflächen, Betonwände, Bewehrungsstahl und Spundwände sichtbar. In Richtung Forum Köpenick stehen bereits wesentliche Teile der neuen Brückenbauwerke; in Richtung Mahlsdorfer Straße läuft der S-Bahn-Betrieb weiterhin an den bestehenden Anlagen.

Der frei gewordene Raum zwischen alter und neuer Infrastruktur wird für die folgenden Bauphasen benötigt. Der Bahnhof wächst deshalb nicht auf einer leeren Fläche, sondern Schritt für Schritt innerhalb eines täglich genutzten Verkehrsknotens.

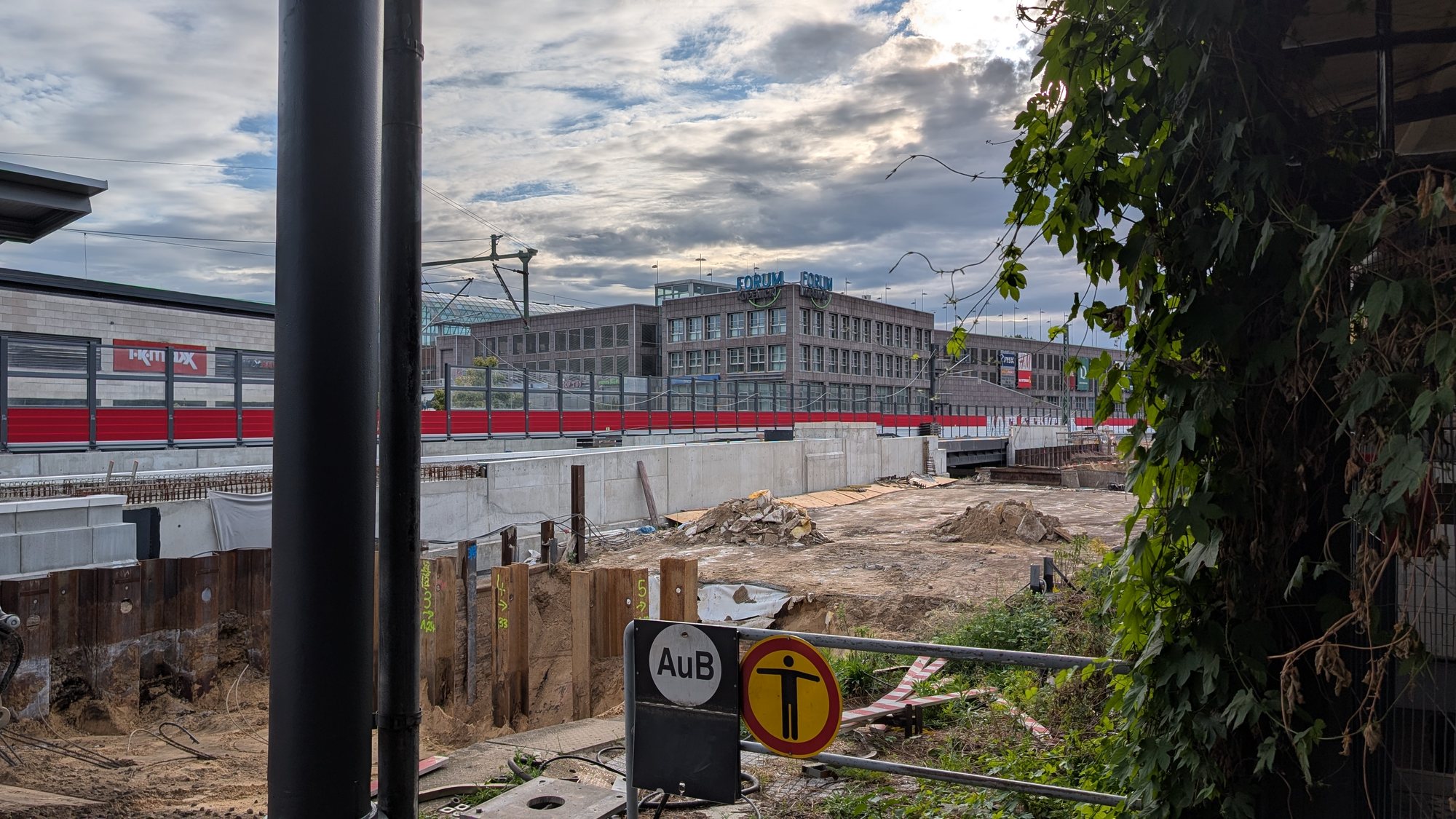

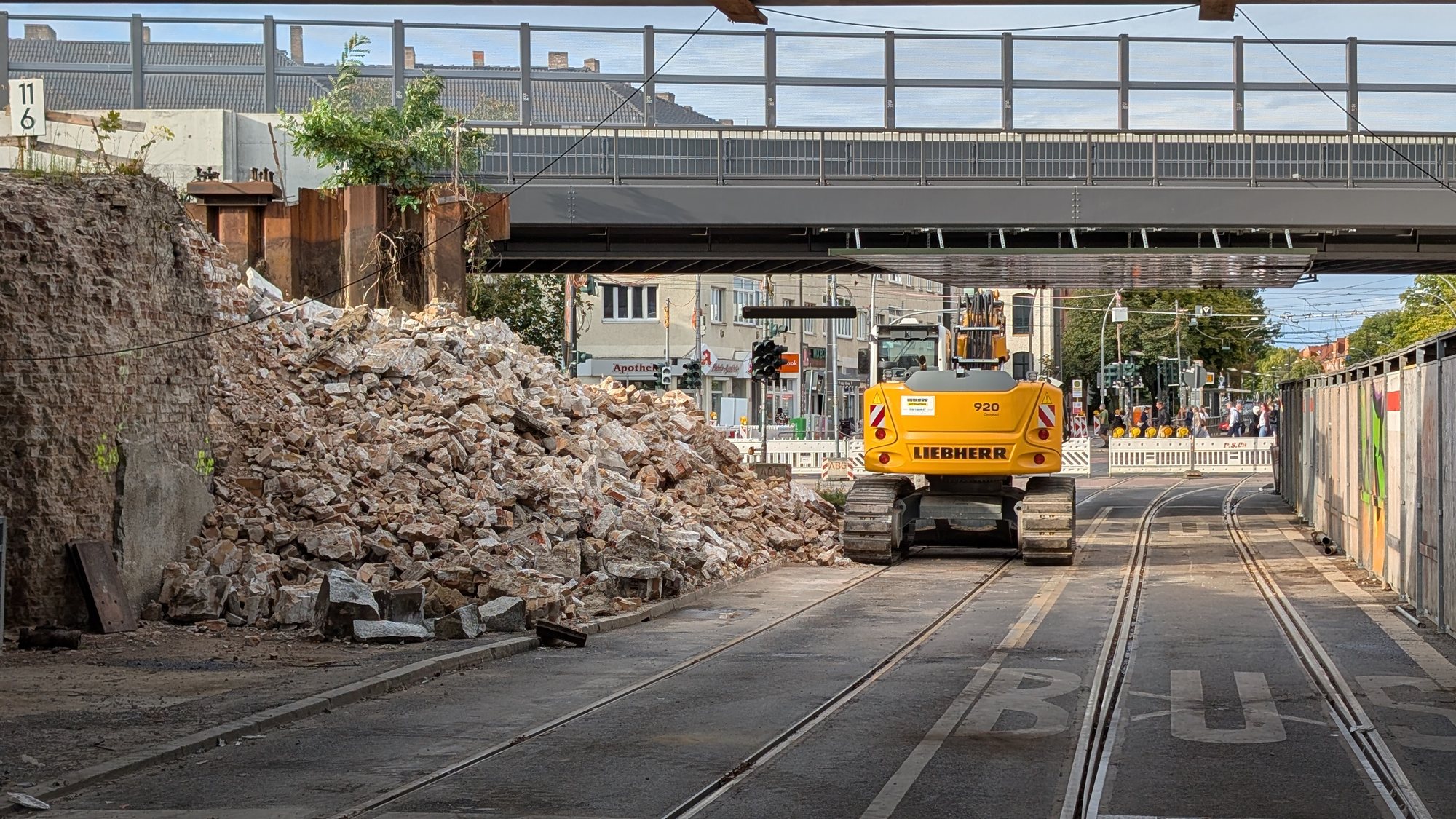

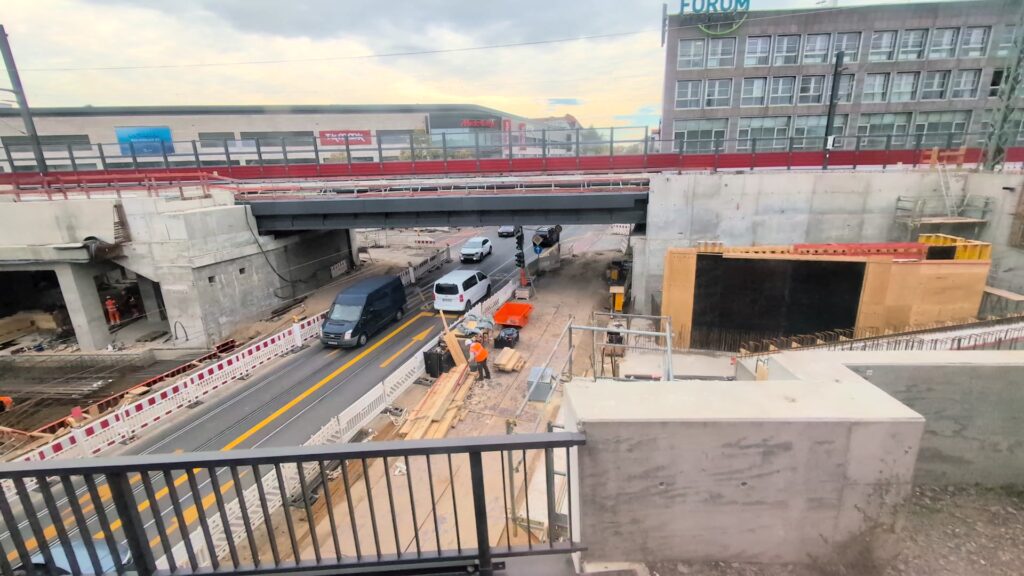

Bagger und Abbruchmaterial auf der Baustelle an der Bahnhofstraße vor dem Forum Köpenick

Baustellenstand an der Bahnhofstraße vor dem Forum Köpenick am 7. September 2026. Foto: Köpenick Info Redaktion.

Der neue Regionalbahnhof

  • Ein rund 220 Meter langer Regionalbahnsteig an zwei neuen Gleisen.
  • Erneuerte S-Bahn- und Fernbahngleise sowie ein zusätzliches Überholgleis.
  • Neue und erneuerte Eisenbahnbrücken im Bahnhofsumfeld.
  • Modernisierte Anlagen für die weiterhin bediente S-Bahn.

Drei Wege zum Bahnsteig

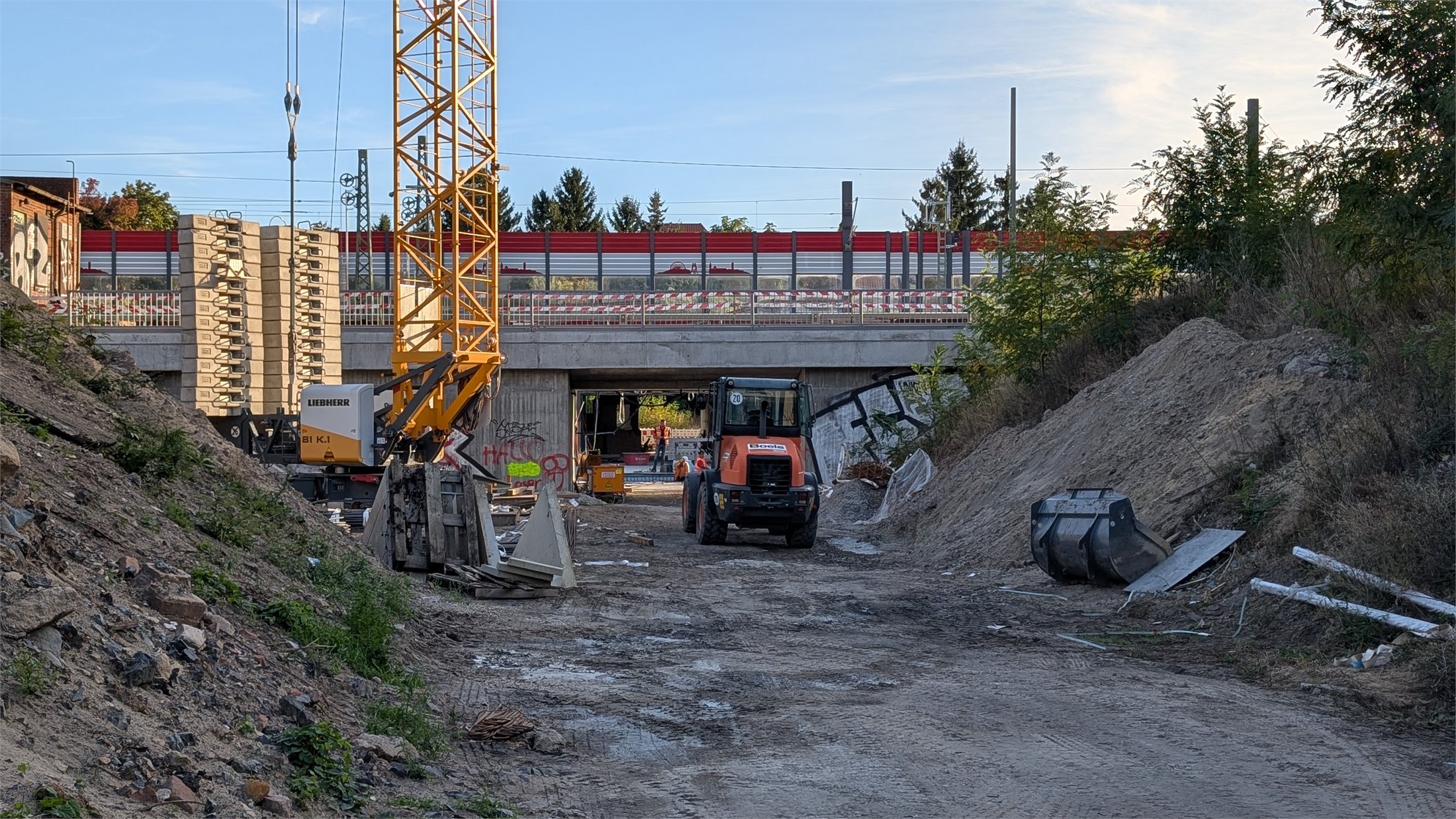

Der Regionalbahnsteig soll über die westliche Personenüberführung an der Bahnhofstraße, die östliche Personenunterführung und das Empfangsgebäude erreichbar sein. Drei Aufzüge sind für barrierefreie Wege vorgesehen.

Damit erhält der Bahnhof zusätzliche Verbindungen zwischen Stellingdamm, Bahnhofstraße und Elcknerplatz.

Warum die Schallschutzwände rot und weiß werden

Die Farbgestaltung ist bewusst lokal gewählt. Nach Angaben der Deutschen Bahn greifen das rot-weiße Band und die wiederkehrenden roten Silhouetten die Farben des Bezirks Treptow-Köpenick, des 1. FC Union und der Deutschen Bahn auf. So erhält die technische Schallschutzanlage einen sichtbaren Bezug zum Ort.

Der Zeitplan auf einen Blick

  • März 2023: Beginn der Hauptbauarbeiten.
  • August 2026: Rückbau zweier Behelfsbrücken während der Vollsperrung der Bahnhofstraße.
  • Dezember 2027: Nach dem aktuellen DB-Zeitplan sollen erstmals Regionalzüge in Köpenick halten.
  • Februar 2028: Vorgesehener Abschluss der letzten Arbeiten am Gesamtprojekt Berlin–Frankfurt (Oder)–Bundesgrenze.

Frühere Projektunterlagen nannten teilweise einen früheren Abschluss. Maßgeblich ist der später angepasste Zeitplan der Deutschen Bahn.

Was Reisende jetzt beachten sollten

Die Bahnhofstraße ist wieder befahrbar. Trotzdem können neue Bauphasen Wege, Zugänge und einzelne Verbindungen kurzfristig verändern. Prüfe Deine Verbindung deshalb am Reisetag bei DB, S-Bahn Berlin oder VBB und beachte die Beschilderung vor Ort.

Verbindung beim VBB prüfen Bahnhof Köpenick entdecken

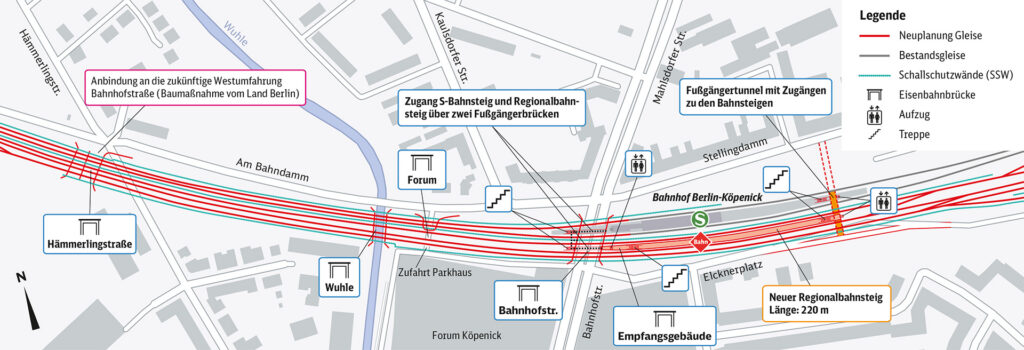

Umbau Bahnhof Köpenick zum regionalbahnhof - Übersichtsplan zu den Arbeiten am Bahnhof Köpenick, Grafik: DB Netz AG

Übersichtsplan zum Umbau des Bahnhofs Köpenick. Grafik: DB Netz AG, Planungsstand 2022.

Frühere Bauphasen 2026

Die folgenden Hinweise dokumentieren abgeschlossene Arbeiten. Sie gelten nicht als aktuelle Verkehrsmeldung.

27. Juli bis 1. August: In mehreren Nächten fanden unter anderem Arbeiten an Oberleitungen, Schalungen und Betonbauteilen sowie Materialtransporte statt.

10. bis 31. August: Die Bahnhofstraße war unter den Eisenbahnbrücken vollständig gesperrt. In dieser Zeit wurden zwei Behelfsbrücken zurückgebaut und weitere Arbeiten ausgeführt, die während des laufenden Fernbahnverkehrs nicht möglich waren.

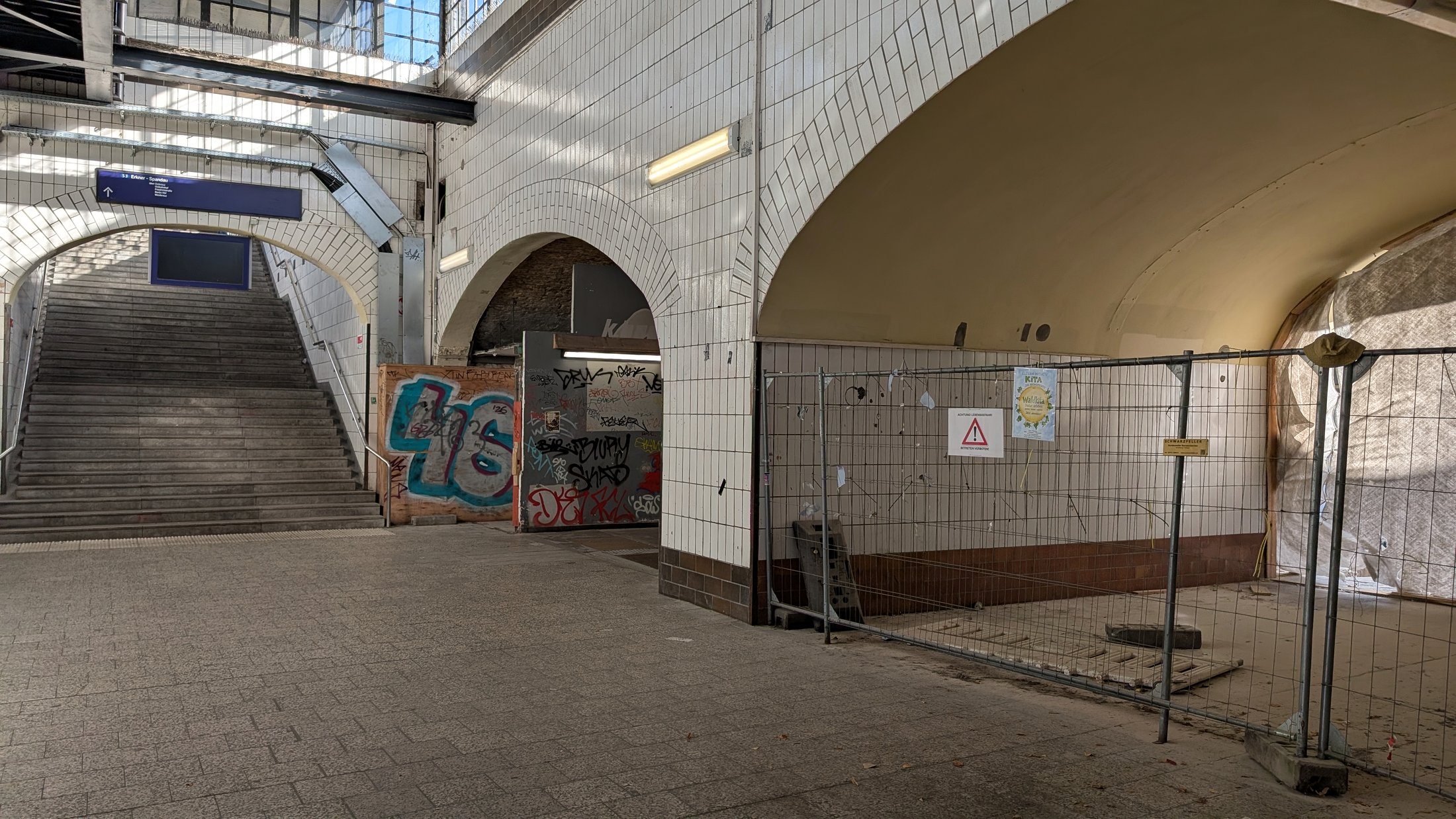

14. bis 22. August: Fußwege und Bahnsteigzugänge waren zeitweise verändert; der S-Bahnsteig war in dieser Phase nur von der Nordseite am Stellingdamm erreichbar.

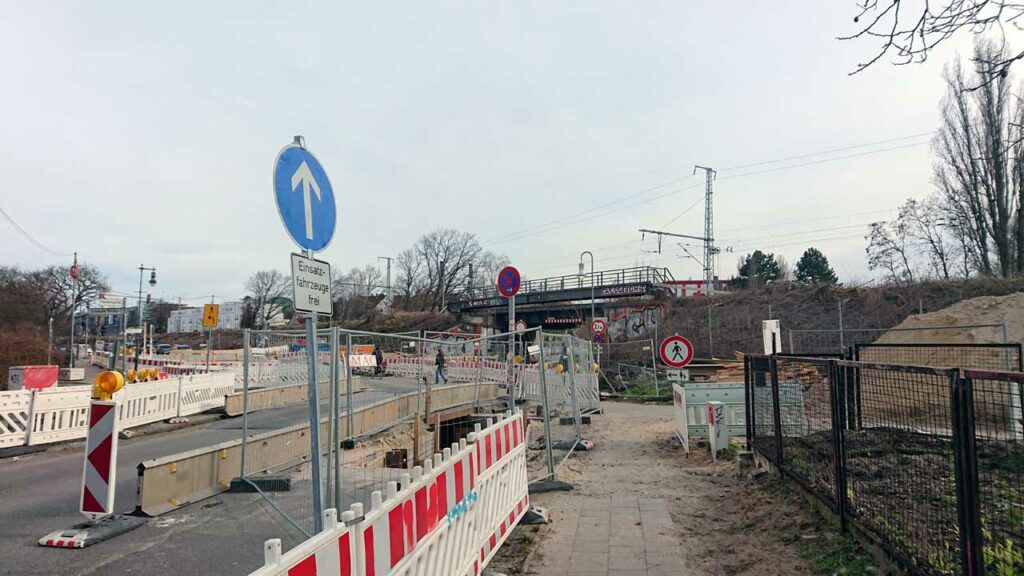

7. August: Eine zuvor bestehende Sperrung der Hämmerlingstraße wurde aufgehoben. Für den Radverkehr galten während der Bahnhofstraßen-Sperrung besondere Umleitungen und Hinweise.

Der Umbau in Bildern

Seit dem Baustart hat sich der Bahnhof Köpenick immer wieder sichtbar verändert. Die folgenden Aufnahmen stammen aus dem eigenen Bildarchiv und zeigen vier prägende Etappen.

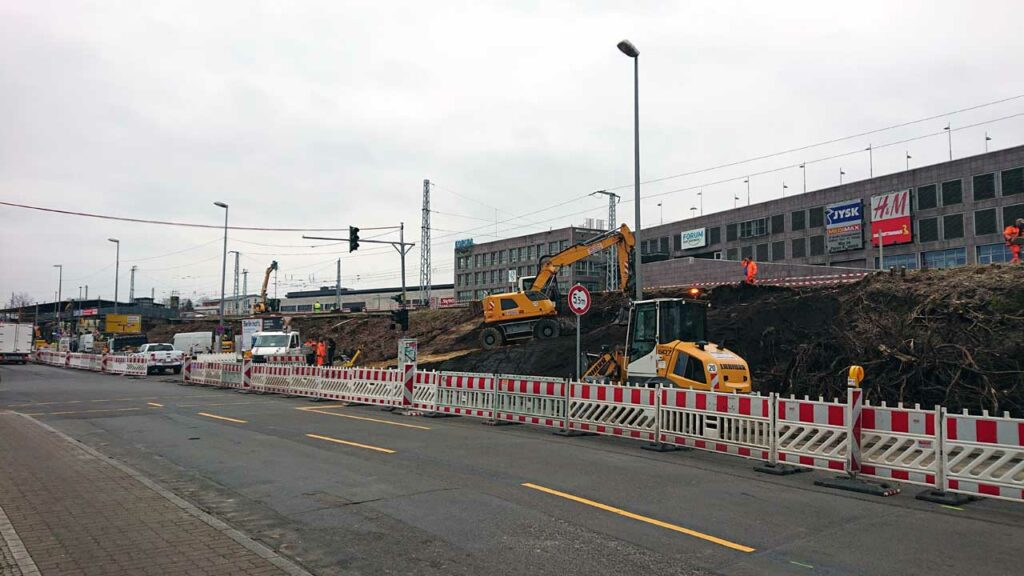

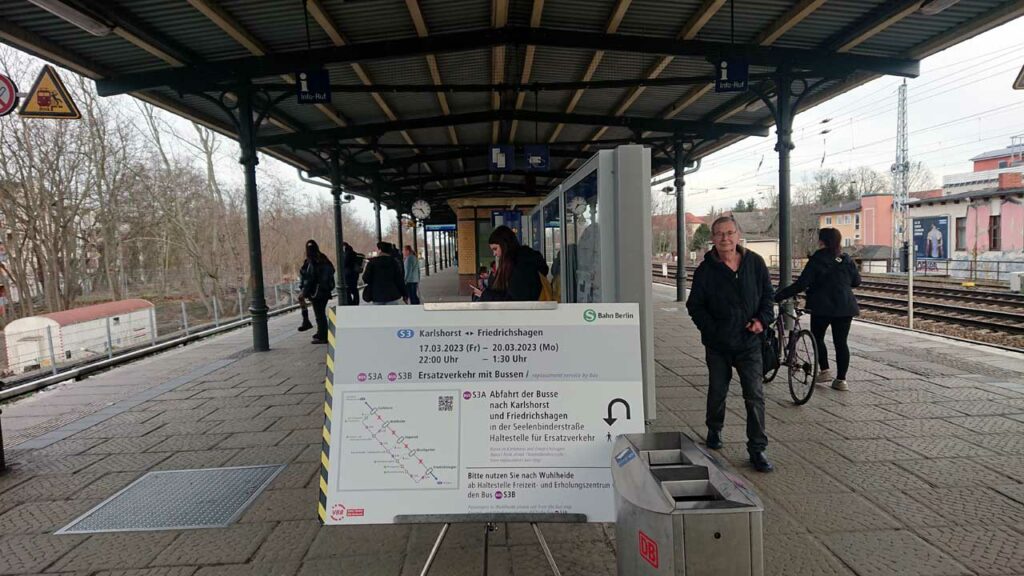

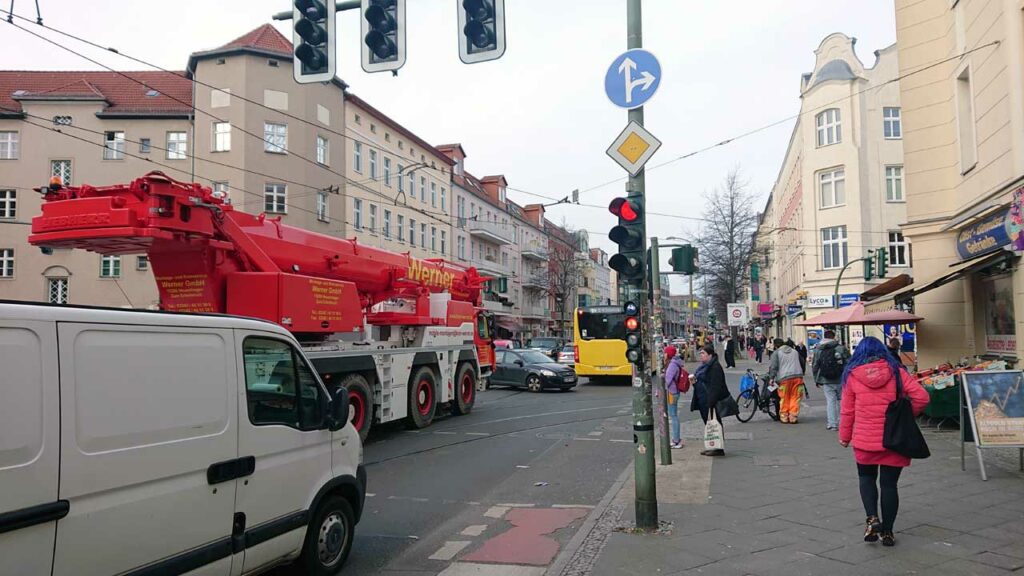

März 2023: Der große Umbau beginnt

Sperrungen, Ersatzverkehr und erste Arbeiten am Bahndamm bestimmten die Wochen rund um den offiziellen Baustart.

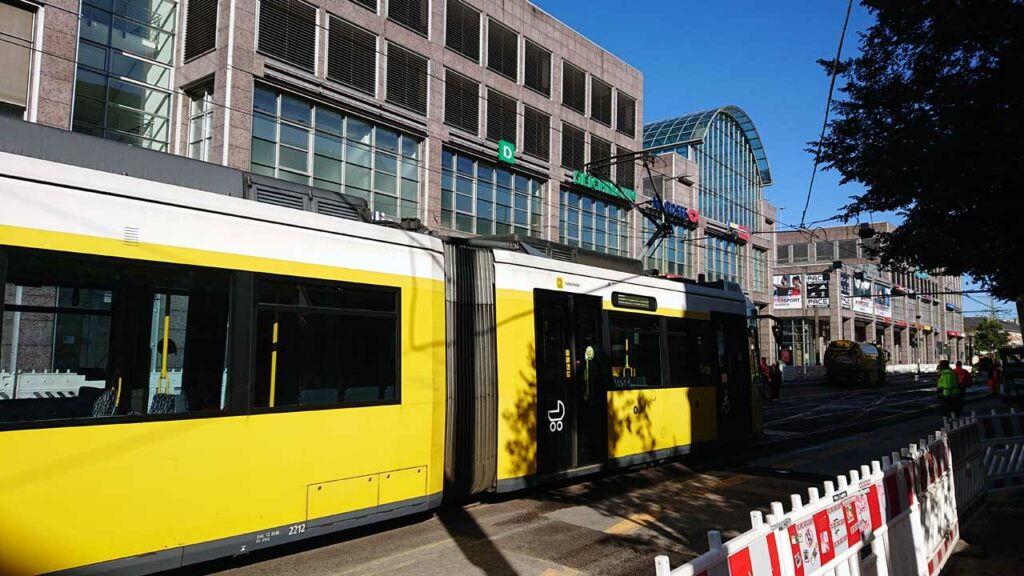

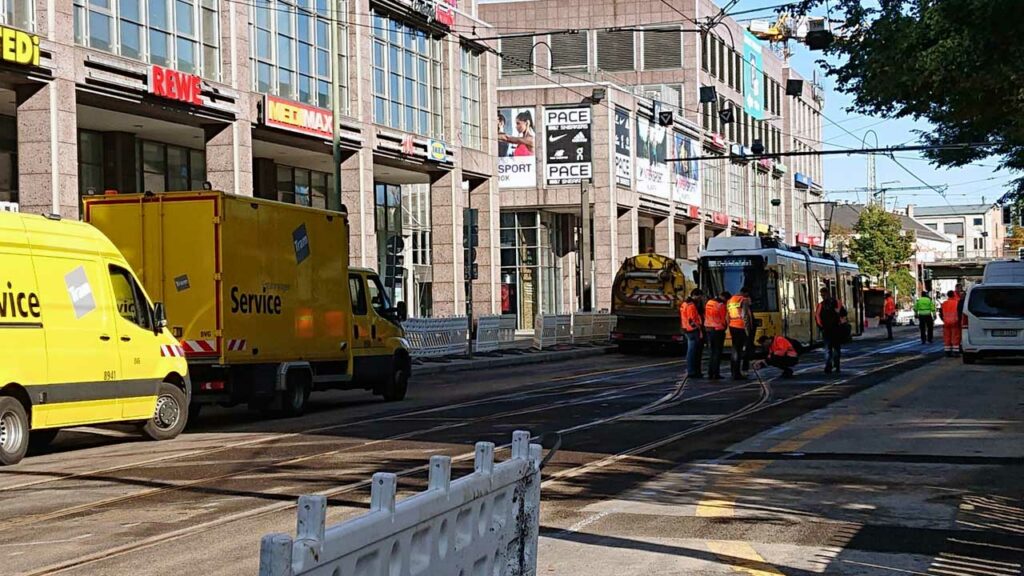

Oktober 2023: Straßenbahnen kehren zurück

Nach monatelangen Einschränkungen rollten die ersten Straßenbahnen im Probebetrieb wieder durch die Bahnhofstraße.

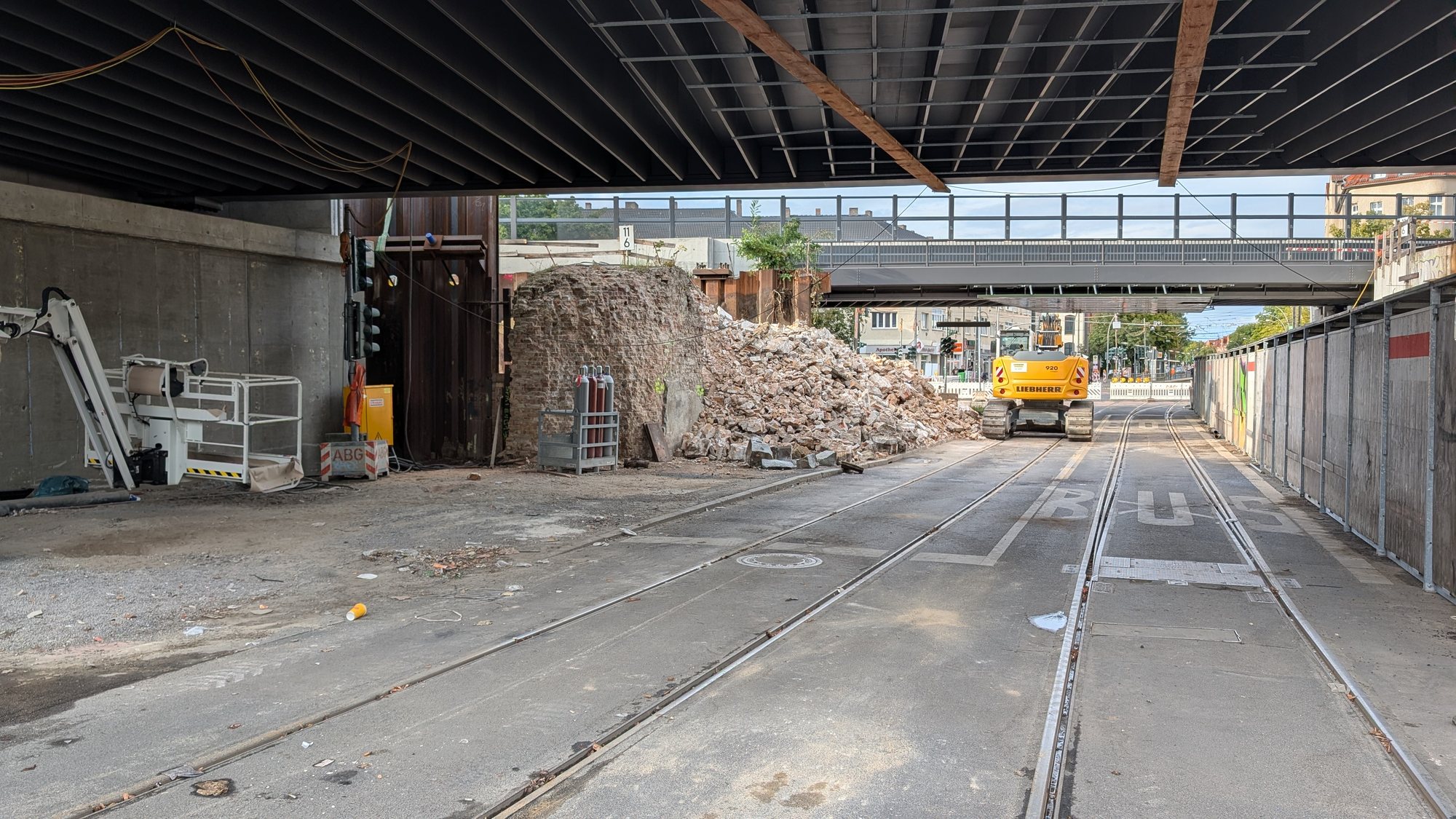

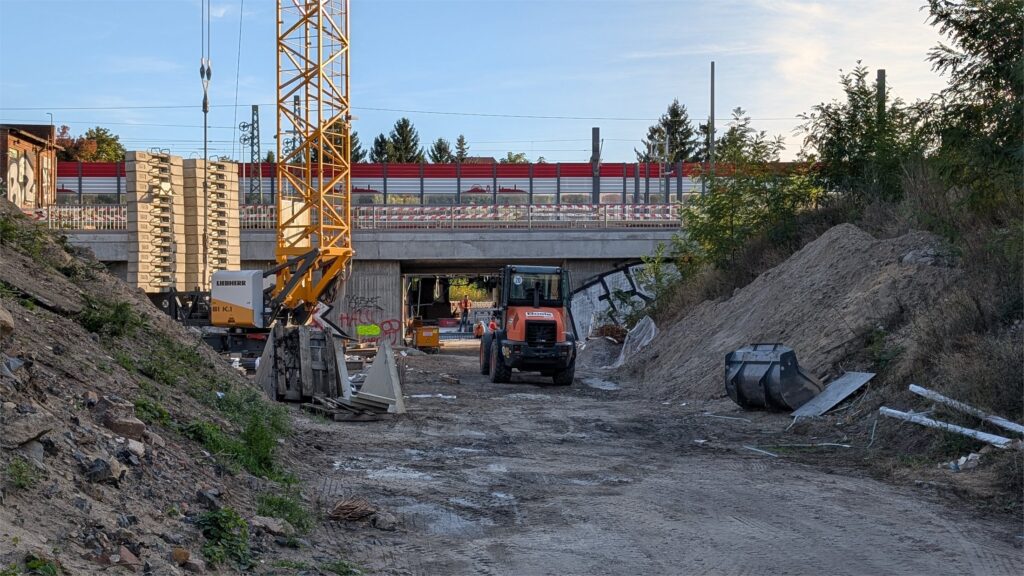

August 2026: Brücken, Gleise und offenes Mauerwerk

Während der großen Sperrphase lagen alte Bauteile offen, neue Brücken prägten bereits das Bild und der Umbau rückte bis an die Tramgleise heran.

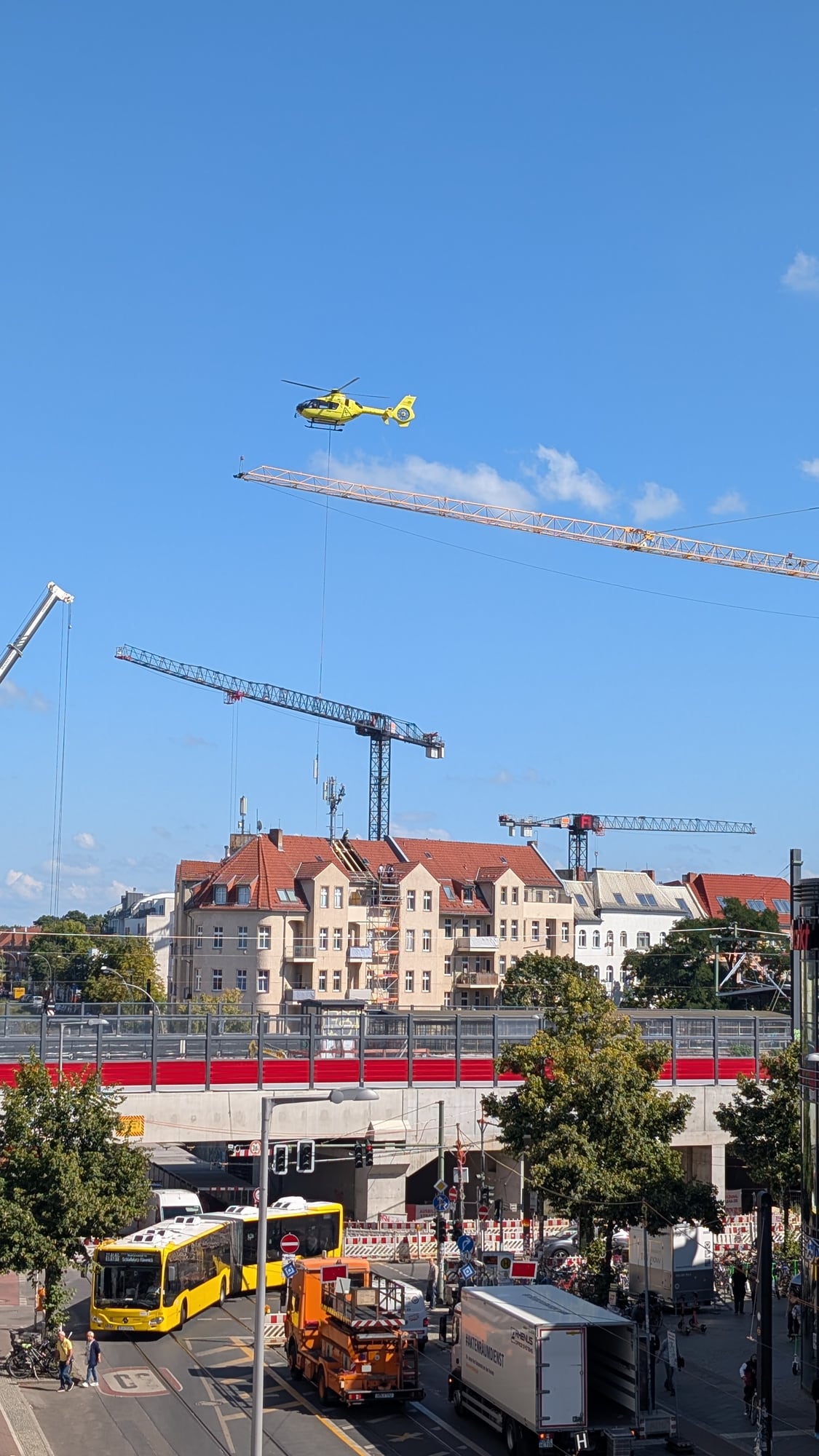

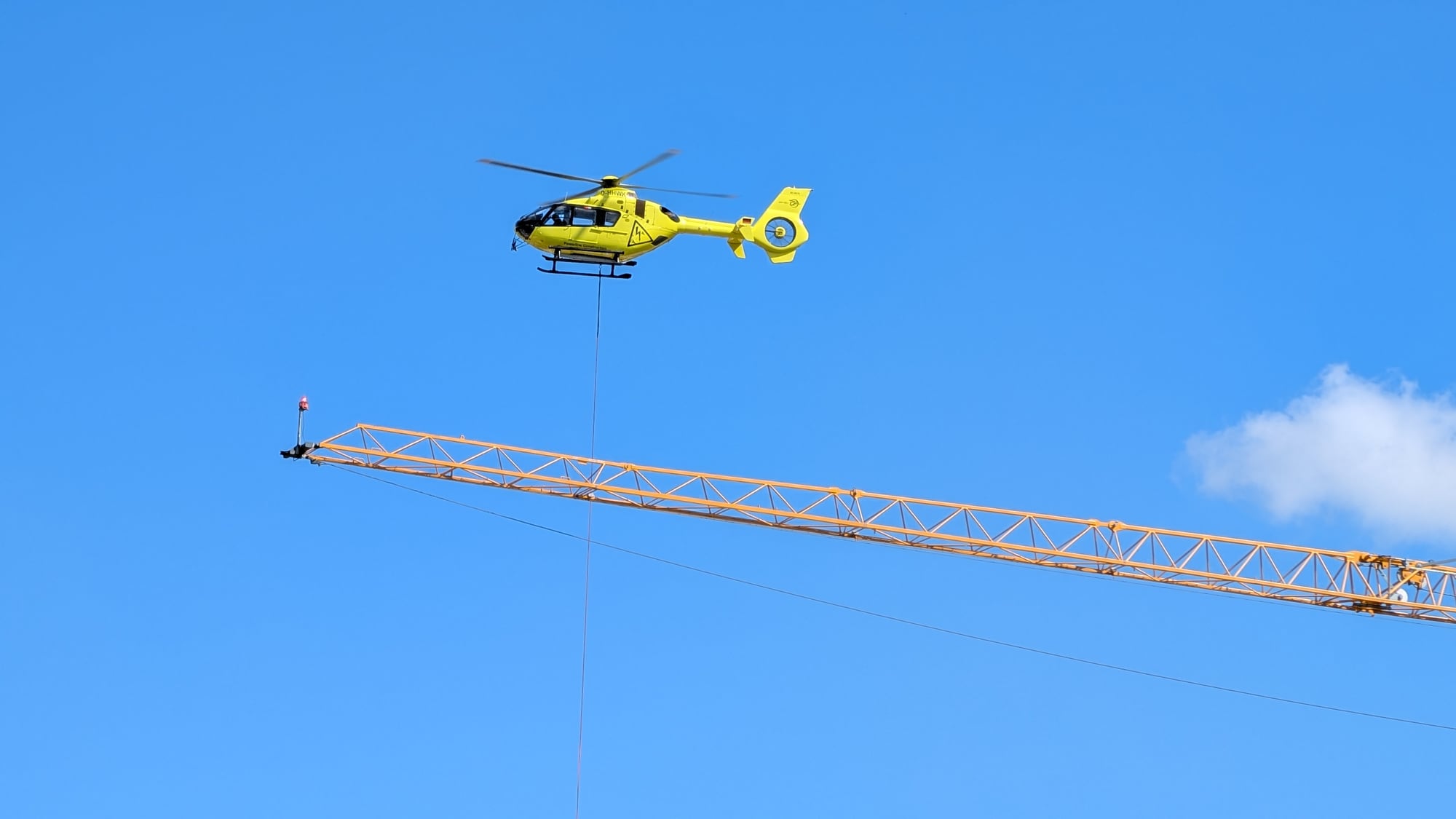

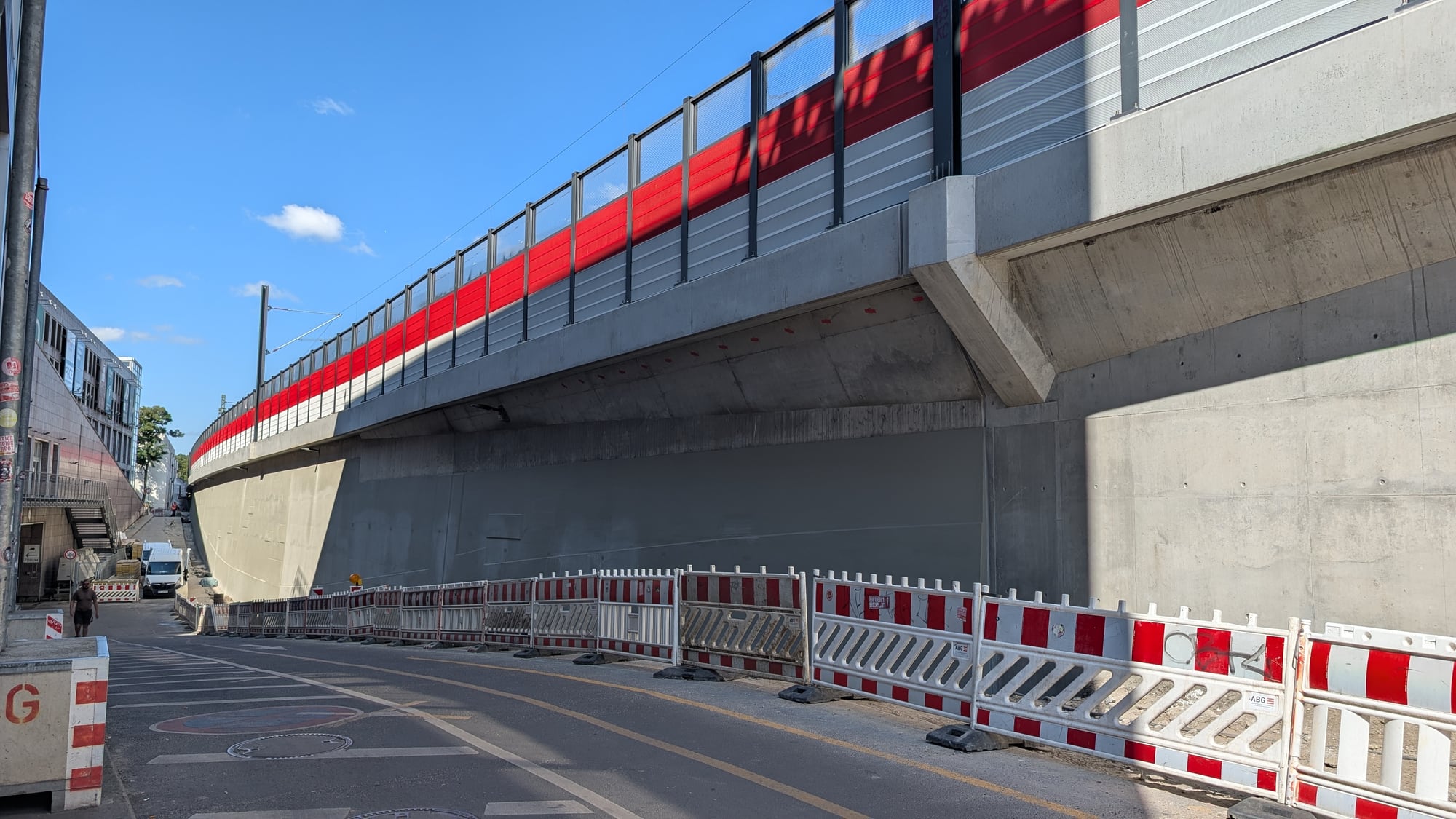

25. August 2026: Ungewöhnliche Arbeiten über der Bahnhofstraße

Ein Hubschrauber mit langem Lastseil sorgte zwischen Kränen, Dächern und dem neuen Brückenbereich für einen besonderen Blick auf die Baustelle.

Alle Fotos: Köpenick Info Redaktion. Die Bilder lassen sich für eine größere Ansicht öffnen.

Quellen und weitere Informationen

Stand: 14. September 2026. Für aktuelle Fahrplan- und Verkehrsmeldungen sind die Angaben der Verkehrsunternehmen und Behörden maßgeblich. Die Bilder des verlinkten Baustellenrundgangs wurden nicht übernommen.
